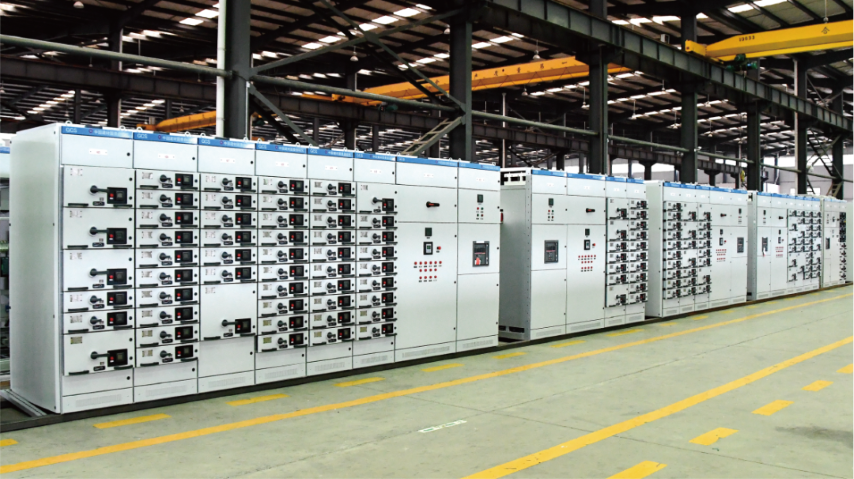

您的工厂需要一个新的电机控制中心。你有两个选择。从目录中购买面板并自行组装工程。或者与出口制造商合作,由他们在工厂设计、构建和测试完整的 MCC,然后为您的本地安装团队提供完整的文档和远程支持。第二种选择在设备的使用寿命内成本较低。以下是如何找到提供真正交钥匙 MCC 电机控制中心工程的公司。
对于出口制造商来说,交钥匙电机控制中心工程意味着您收到的是一个经过测试的成品系统,而不是一堆零件。提供商拥有设计、组件选择、制造和工厂测试的权利。您可以通过他们的远程支持来处理现场工作。
范围从负载分析和单线图开始。然后转向组件选择、母线尺寸和保护协调。接下来是制造和 IEC 61439 型式测试验证。之后,通过工厂验收测试 (FAT),您可以在发货前观察电机控制中心面板在负载下的性能。然后,提供商向 MCC 提供完整的文档包:单线图纸、GA 图纸、测试报告、安装手册和调试清单。您当地的电气承包商按照这些文件安装和调试面板。制造商远程支持这一阶段——视频通话、WhatsApp、电子邮件——以回答出现的问题。
低压电机控制中心是一个复杂的组件。 80 到 120 个独立组件必须在一个外壳内协同工作。母线承载数千安培电流。保护继电器在多个断路器级别之间进行协调。母线间距错误、接触器额定值过低或通风不良等微小设计错误会在启动几个月后导致热点、误跳闸或电弧故障。交钥匙工程在绘图板上发现这些问题,而不是在生产车间中。 IEC 61439 是低压开关设备和控制设备组件的国际标准,定义了合适的交钥匙供应商从第一天起就遵循的验证方法(来源: IEC )。
大多数商店都可以组装控制面板。很少有人能够从头开始设计完整的电气 mcc。当您筛选电机控制中心制造商时,请使用此清单:
能力 | 需要什么要求 | 为什么这很重要 |
|---|---|---|
内部设计团队 | 员工电气工程师人数及其资质 | 较晚发现的设计错误的修复成本比早期发现的要高 10 倍 |
设计软件 | EPLAN、AutoCAD Electrical 或等效的单线绘图工具 | 正确的图纸可让您的本地团队在数年后排除故障 |
型式试验认证 | 来自认可实验室的 IEC 61439 设计验证报告 | 证明设计有效,而不仅仅是理论 |

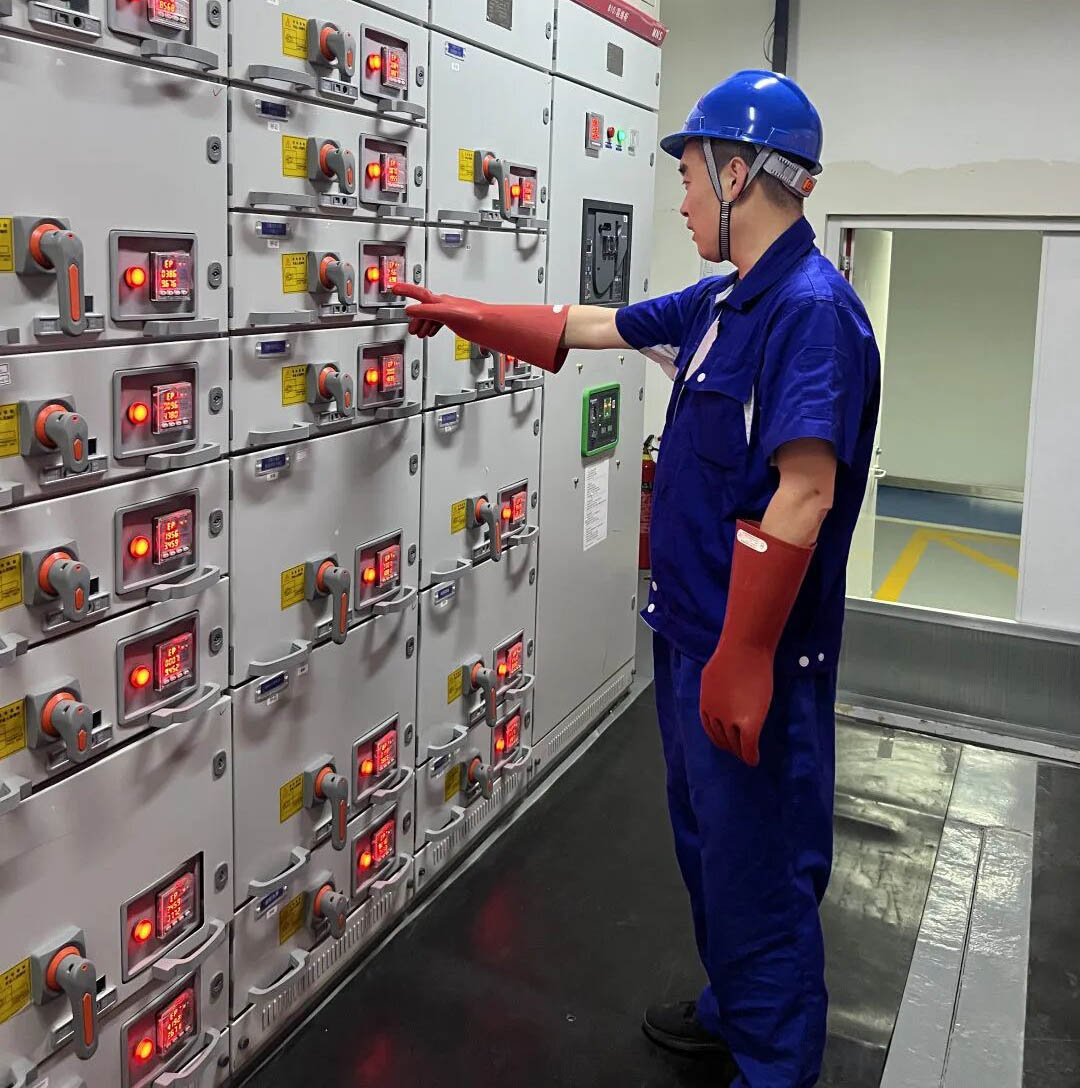

工厂测试设施 | 负载箱、一次注入测试仪、绝缘电阻测试仪 | FAT 在面板出厂前发现接线错误 |
项目参考 | 过去 3 年完成的 3 个类似项目的联系方式 | 过去的表现预测未来的结果 |
售后支持 | 备件可用性、通过视频通话远程故障排除、详细的服务手册 | 偏远矿山损坏的 MCC 需要快速诊断,而不是等待三天的电子邮件回复 |
您还需要超越 MCC 本身。现在,新兴工业市场中越来越多的工厂将电机控制中心 mcc 系统与 VFD 面板集成以进行过程控制。如果您的项目混合了定速和变速电机负载,请询问提供商是否将 VFD 控制面板设计 为同一套件的一部分。当 MCC 供应商和 VFD 供应商因集成问题相互指责时,由一个工程团队处理这两个问题就可以避免出现相互指责的情况。两个面板一起装在一个集装箱中,在工厂作为一个组合系统进行测试 - 您的当地团队将现场电缆连接到带有清晰标签的端子,并遵循分步调试清单。
认真的交钥匙提供商会在您签署合同之前向您展示他们的工作方式。问这四个问题:
报价前你们是否提供初步的单线图? 一家商店只从口头描述中引用而不用单线图来进行猜测。你稍后就要为这种猜测付出代价。
我可以查看过去项目的物料清单样本吗? 查看组件:它们是您的维护团队认可的国际品牌吗?充满了不起眼的本地组件的物料清单将您永远锁定在一个备件供应商处。
你们的设计评审流程是怎样的? 提供商应安排至少两次正式审查会议:一次是在原理图完成时,另一次是在面板布局批准时。每次审查都会产生一份签名文件。如果答案是“我们向您发送图纸以供批准”,则这不是审核过程。这就是交接。
你们只进行型式测试还是例行测试? IEC 61439 区分了设计验证(型式测试)和例行验证(生产测试)。设计验证证明电机控制中心设计能够处理最坏情况条件下的额定电流、短路应力和温升。例行验证检查每个单元的接线错误和基本功能。你两者都需要。
在发货前仅通过快速功能测试的电机控制中心可能会正常工作六个月,然后当您的工厂在环境温度高于 40 摄氏度的旱季满负荷运行时就会出现故障。这是在旱季环境温度超过 40 摄氏度的炎热气候地区的常见情况。
对于运行多个大型电机(如水泥磨机、破碎机或挤压生产线)的工业工厂,MCC 还必须与上游 低压开关设备协调。 MCC 的进线断路器设置、母线载流量和故障电流额定值必须保持低于上游开关设备限值。同时建造开关设备的交钥匙提供商可以在自己的实验室中验证这种协调,而不是依赖计算值。即使他们的工程师无法前往您的现场,经过工厂验证的协调设置也意味着您当地的承包商可以放心安装。
带有一些用螺栓固定在背板上的电机启动器的标准控制面板外壳不是 MCC。两者服务于不同的目的并承载不同的工程要求。
工业控制面板 适合简单的应用:带有两个电机的泵橇、一台独立压缩机、一台包装机。您可以独立为每个面板接线。没有共用母线。如果一个面板出现故障,则只有一台机器停止运行。当电机物理分布在整个设施中并且集中控制不切实际时,这些面板可以正常工作。

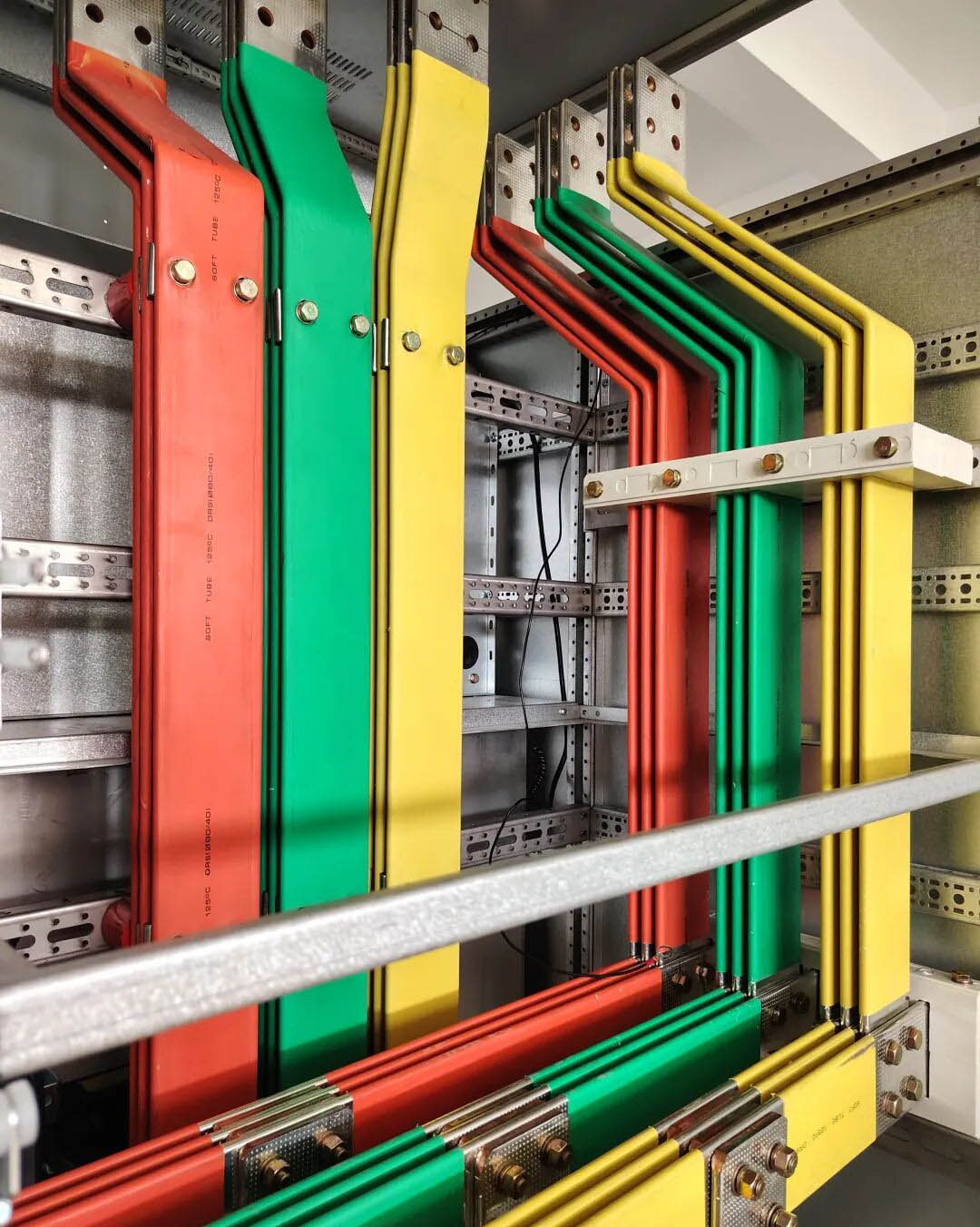

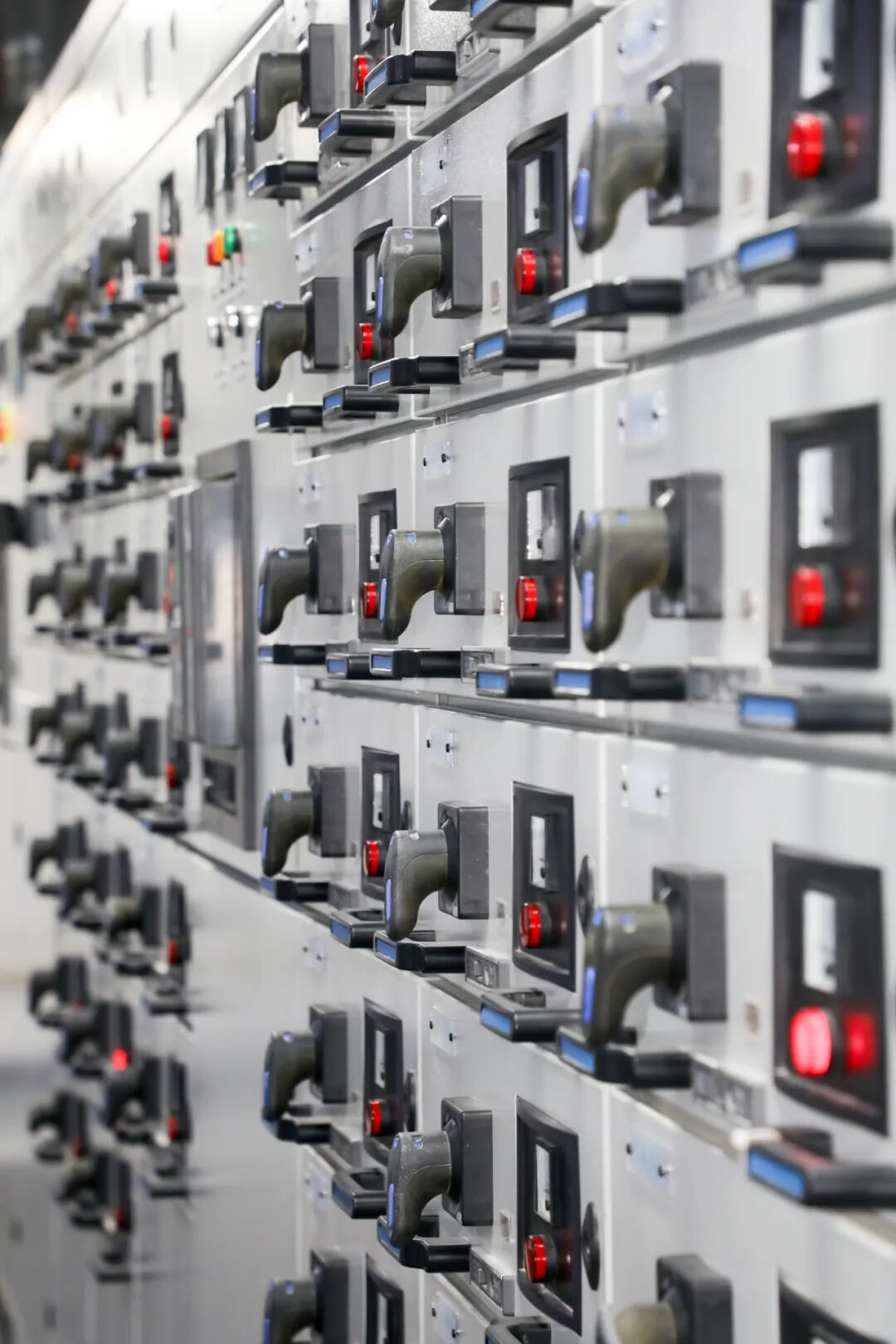

电机控制中心面板的作用相反。它将 10 至 50 台电机集中控制在一个位置。连续的水平母线为所有垂直部分供电。形式分离(通常为 IEC 61439 中的形式 2、3 或 4)在功能单元、母线和端子之间形成物理屏障。如果一个起动机桶中出现接触器电弧,则屏障会阻止其传播到相邻设备。这种分离可以防止发生故障的电机启动器关闭整个生产线。
交钥匙 MCC 工程增加了另一层:供应商调整了母线的尺寸以适应未来的扩展,安排启动器桶,使大型设备位于底部以便电缆接入,并将进线部分放置在中心而不是末端,以保持两翼之间的压降平衡。这些决定来自经验,而不是来自数据表。
添加 VFD 后,面板之间的界限就会变得模糊。现代 MCC 通常在同一组件中包括变速驱动铲斗和定速起动铲斗。这种混合方法节省了占地面积并简化了电缆布线。确保您的提供商拥有在同一外壳内使用这两种技术的经验。如果在电机控制中心设计阶段未解决,VFD 之间以及共享母线之间的谐波相互作用可能会导致误跳闸。
您可以在看到报价之前淘汰大多数糟糕的候选人。注意这些警告信号:
没有专门的工程人员。 如果公司无法指定为您的项目工作的工程师,他们就会外包设计。外包设计意味着出现问题时无需承担责任。
无法提供 FAT 程序。 工厂验收测试是任何声称具有交钥匙能力的电机控制中心制造商的标准交付成果。如果他们对这个要求感到困惑,那就走开。
报价到达得异常快。 正确的 MCC 报价需要负载分析、单线绘图和组件选择。 24 小时内到达的报价跳过了这些步骤。你看到的价格是虚构的。
没有本国以外的参考项目。 当您的 MCC 向偏远采矿或工业场所进行国际运输时,出口包装、热带化处理和多语言文件非常重要。仅具有国内经验的提供商将在您的货件中吸取这些教训。
对组件品牌含糊其辞。 如果供应商拒绝承诺特定的断路器和接触器品牌,他们打算用当天最便宜的产品来替代。您的备件库存取决于准确了解面板内部的内容。
电机控制中心需要 15 至 30 年的投资。 使用寿命 mcc 机柜的 取决于制造质量、组件选择和维护。这些是交钥匙提供商从第一天起就控制的因素。设计不当的 MCC 造成的停机成本(包括生产损失、电机损坏和安全事故)使有能力的供应商和降价商店之间的前期价差相形见绌。 IRENA 数据显示,随着制造业扩张和采矿作业现代化,到 2040 年,新兴经济体的工业能源消耗预计将增长 60% 以上(来源: IRENA )。这种增长意味着您的 MCC 将比成熟市场中的同类安装运行得更努力、更长久。为这一现实而构建。
对于潮湿沿海工业区的设施,请询问防冷凝加热器和 PCB 上的保形涂层。如果提供商从未听说过热带化,则他们之前没有将设备运送到热带地区。还要确认外壳的 IP 等级:IP42 适用于室内安装,IP54 最低适用于多尘或室外环境。这些细节将了解现场条件的电机控制中心制造商与仅了解工厂车间的制造商区分开来。
交钥匙电机控制中心项目从订购到调试需要多长时间?
对于具有 15 至 30 个启动器单元的标准低压电机控制中心,预计设计和制造需要 10 至 14 周,加上运输和现场工作需要 3 至 5 周。自定义配置会增加 3 到 6 周的时间。
交钥匙提供商能否在新兴市场的远程站点进行安装?
大多数出口电机控制中心厂家都支持远程安装。他们提供完整的文档包——单线图纸、终端时间表和分步调试清单——他们的工程师通过视频通话随时为您当地的电气承包商提供指导。避免供应商只运送装箱单。
电机控制中心面板和配电板有什么区别?
电机控制中心面板通过启动器、接触器和过载继电器控制电机。配电 板 通过断路器将电力分配给照明、HVAC 和其他辅助负载。将两者结合在一个外壳中是可能的,但需要仔细的热分析。
如何验证设计是否符合 IEC 标准?
向 IEC 17025 认可的实验室索取设计验证报告。它确认电机控制中心 mcc 设计已通过 IEC 61439 的温升、短路和防护等级测试。合格证书不同 — 证书列出标准,报告包含测量值。要求报告。
如果 MCC 单元在安装后出现故障会怎样?
通过形式分离,您可以隔离并更换出现故障的起动机桶,而无需关闭整个电气 mcc。大多数 电动机控制面板 故障都遵循可预测的模式。索取推荐的备件清单并确认调试后至少 10 年内零件的可用性。
同一家供应商可以同时设计 MCC 和上游开关设备吗?
这是理想的。当一个工程团队设计低压开关设备和下游工业控制面板时,他们将保护协调、母线尺寸和故障电流级联作为单个系统进行验证。两个独立的供应商经常在接口处留下间隙。每个人都假设对方覆盖了它。
提供商是否提供远程监控或物联网集成?
现代智能 MCC 包括连接到 SCADA 或云平台的通信就绪继电器和网关。要求电机控制中心设计团队从一开始就指定 Modbus TCP、Profibus 或以太网/IP 接口 - 后期改造的成本要高得多。
交钥匙 MCC 服务的最小项目规模是多少?
大多数提供商至少设置 8 到 10 个电机启动器单元。在此之下,单独的壁挂式启动器或较小的工业控制面板比完整的电机控制中心面板更具成本效益。
交钥匙电机控制中心是一项 20 年资产。合适的工程合作伙伴比购买价格更重要。寻找一家拥有内部设计工程师、经过验证的型式测试文档、全面的 FAT 流程以及已在您所在地区的项目上进行过测试的记录在案的远程支持系统的制造商。
